La Villeneuve Bellenoye et la Maize : Un programme pluriannuel d’investissements du SIED 70 pour la modernisation des réseaux électriques

Depuis 2020, la commune de La Villeneuve Bellenoye et la Maize bénéficie d’un programme continu de modernisation de ses réseaux d’électricité, mené par le Syndicat Intercommunal d’Énergie du Département de la Haute Saône (SIED 70). Après plusieurs chantiers d’envergure réalisés dans différents secteurs du village, une nouvelle étape vient d’être franchie avec la démolition d’une ancienne cabine haute et l’installation d’un poste de transformation moderne, plus discret et mieux intégré.

2025-2026 : Modernisation du réseau et enfouissement des lignes

Sur le secteur des rues de la Fontenotte, des Tilleuls et de la Bascule, le SIED 70 a engagé une opération d’envergure comprenant :

- la création d’un poste de transformation en remplacement d’une cabine haute
- le remplacement d’environ 120 mètres de lignes aériennes basse tension par des câbles souterrains, plus résistants et moins exposés aux aléas climatiques ;
- la reprise des branchements existants ;
- la fourniture et la pose de deux nouveaux ensembles d’éclairage public, identiques à ceux déjà en place ;
- la création du génie civil nécessaire pour la reprise des branchements téléphoniques.

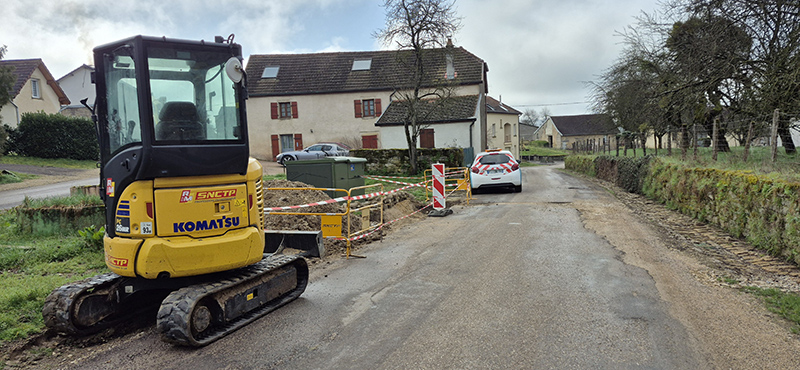

La cabine haute existante, construite dans les années 1960 et d’une hauteur de 9,20 mètres, a été démolie ce jeudi 12 mars, laissant place à un équipement respectant les normes actuelles de sécurité et améliorant l’intégration paysagère.

Conformément au calendrier prévisionnel établi, le chantier a débuté en juin 2025 pour s’achever en mars 2026. La réalisation des travaux a été confiée à l’entreprise SNCTP.

Ce projet d’un montant total de 188 000 € bénéficie d’une participation du Fonds d’Amortissement des Charges d’Électrification (FACÉ) et du SIED 70 laissant un reste à charge à la commune de 30 000 €.
De gauche à droite : Jean-Marc JAVAUX, Président du SIED 70, Jean MARCHAND, Conseiller municipal, Joël RIESER, Maire, Denis MARTEAUX, Chargé d’opérations au SIED 70, Thibault DEMANGE, Chef d’agence entreprise SNCTP - Groupe Roger Martin - © SIED 70.

Un programme de travaux mené depuis 2020

Cette opération s’inscrit dans la continuité des interventions menées depuis plusieurs années pour améliorer progressivement la qualité et la sécurité du réseau électrique communal.
Entre 2020 et 2026, plusieurs secteurs ont fait l’objet de travaux :
• Chemin de la Groseille et rue des Tilleuls (2020 2022) ;
• Rue du Moulin (2021 2022) ;
• Rue du Meix et secteur de l’église Sainte Catherine (2022 2023) ;
• Rue des Tilleuls (2025).


Au total, près de 2 000 mètres de tranchée ont été réalisés dans le village pour permettre les opérations de renforcement, de sécurisation et d’aménagement du réseau d’électricité.
Mis en service en octobre 2025, le nouveau poste de transformation a nécessité la mise en place d’un groupe électrogène afin de limiter l’impact pour les usagers lors de son raccordement. À la demande du SIED 70, ENEDIS a installé ce dispositif et procédé à une courte coupure, immédiatement réalimentée par le groupe - © SIED 70.

L’info en plus : la commune de La Villeneuve-Bellenoye-et-la- Maize a adhéré au service de Conseil en Énergie Partagé (CEP)

La commune de La Villeneuve-Bellenoye-et-la-Maize a été adhérente au service de Conseil en Énergie Partagée (CEP) pendant trois ans, du 17 mars 2022 au 17 mars 2025.
Dans le cadre de cette adhésion, la commune a réalisé, avec l’accompagnement du SIED 70, un audit énergétique offert portant sur six logements communaux situés au 6, place de la Fontaine.
#Réseaux-secs#Enfouissement#PosteDeTransformation
